Титульный лист

Рассмотрим, как читать сметы, на примере. Смета на монтаж сплит-системы (таблица на рисунке ниже) содержит 13 граф. Существуют и другие виды бланков, разнящиеся количеством граф. Но принцип везде похож и информация в графах схожа. Номера позиций текста, идущего ниже, соответствуют номерам на картинке примера сметы. Пример сметы на монтаж составлен для этой статьи и не привязан к какому-либо конкретному объекту.

1. Вверху слева расположен блок – «Согласовано». В нем прописывается подрядчик. Тот, кто выполняет работы. Указывается организация и данные руководителя. Здесь же ставится его подпись и печать.

https://www.youtube.com/watch?v=ytpolicyandsafetyru

2. Вверху справа расположен блок – «Утверждаю», содержащий должность, фамилию, инициалы и подпись руководителя заказчика. На блок «Утверждаю» тоже ставится печать.

3. Наименование стройки – место выполнения работ. В одной стройке могу быть объединены несколько частей работ.

4. Номер сметы. По нормативным документам принят такой порядок нумерации:

  • первые 2 цифры – номер раздела сводного сметного расчета;
  • вторая и третья – номер строки в его разделе;
  • третья и четвертая – номер сметы в этом объектном сметном расчете.

В примере номер сметы не поставлен. Она не входит в какую-либо документацию.

5. Наименование объекта, работ и затрат. Описание работ с указанием наименования и адреса объекта.

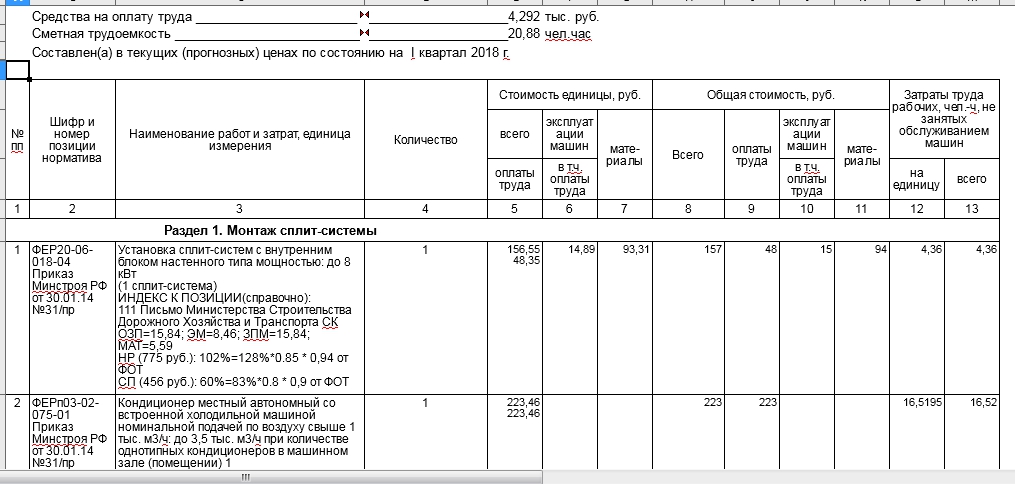

Пошаговая инструкция, как читать сметы. Пример сметы на монтаж сплит-системы

6. Основание. На основании чего формировалась смета? Это может быть дефектная ведомость, чертеж, техническое задание. Указываем, например техническое задание.

7. Сметная стоимость работ. Сумма сметы на монтажные работы прописанная в тысячах рублей. Указание суммы именно в тысячах рублей регламентировано МДС 81-35.2001.

Предлагаем ознакомиться  Как узаконить ранее сделанную перепланировку квартиры

8. Средства на оплату труда. Сколько должны заплатить рабочим теоретически?

9. Нормативная трудоемкость. Сумма человеко-часов без учета простоев, необходимых для выполнения работ.

10. Обоснование сметной стоимости. Смета примера составлена в текущих (прогнозных) ценах на I квартал 2018 года (но бывает индексация помесячная). Все расценки записываются в ценах 2001 года, а затем при помощи коэффициентов переводят в цены настоящего периода. Такой метод называют базисно-индексным.

Табличная часть сметы примера сметы на монтаж сплит-системы

1. Номер расценки.

2. Шифр и номер норматива. Указывает, в каких нормативах составлена смета и по какому приказу действует данная нормативная база. В данном случае используется справочник ФЕР (федеральные единичные строительные расценки). Цифры в названии расценки означают номера: сборника – раздела – таблицы-расценки.

Первый лист сметы

3. Наименование работ, затрат и единица расценки. Описывается сама работа (так же, как она прописана в расценке), измеритель расценки (в данном случае 1 сплит-система). Далее в наименовании расценки прописываются коэффициенты к позициям и индексы позиций.

https://www.youtube.com/watch?v=ytadvertiseru

4. Количество. Проставляется количество, учитывая измеритель расценки. В данном примере – это одна сплит-система.

Стоимость единицы (блок 1). Этот блок включает текущую базовую цену и ее элементы.

5. Всего/ оплата труда.

6. Эксплуатация машин/ в т. ч. оплата труда (машинистов).

7. Материалы.

Общая стоимость (блок 2). Получается умножением стоимость единицы на количество.

8. Всего.

9. Оплата труда.

10. Эксплуатация машин/ в т. ч. оплата труда (машинистов).

11. Материалы.

Затраты труда рабочих (блок 3), не связанных с обслуживанием машин, чел. час.

12. На единицу.

13. Всего.

Есть еще разбивка сметы на разделы. Строгих правил не существует. Разбивают логически. По разделу всегда подводится итог.

Предлагаем ознакомиться  Что делать, если муж ушел из дома, но не подает на развод

Что означают цифры таблицы сметы?

Метод составления рассматриваемой сметы – базисно-индексный. Цены в ней указаны на уровне цен 2001 и называются базовыми. Чтобы перевести цены в уровень текущих, базовую цену умножают на индекс. Прямые расценки сразу перевести в уровень текущих цен нельзя, т. к. для них нет индекса. Индексы есть для элементов затрат. Смета составляется в элементах затрат.

Всего их четыре:

  • оплата труда рабочих – ОЗП;
  • эксплуатация машин – ЭМ;
  • оплата труда машинистов – ЗПМ;
  • стоимость материалов.

Как в нормативе ФЕР 20-06-018-04, прописаны элементы затрат. Здесь же можно посмотреть, какие материалы вошли в расценку, а какие остались неучтенными.

Как выглядит таблица сметы?

Поэтому, чтобы узнать реальную цену работ, нужно цены элементов затрат 2001 года умножить на индексы и суммировать. Если в расценке заполнен столбец «Материалы», это означает, что в единице расценки сидит такое количество материалов. Это можно посмотреть в примере расценки на установку сплит системы (строка № 1). Бывают материалы, не включенные в расценку. Тогда они называются неучтенными и вписываются отдельной строкой (позиции с 3 по 9 настоящей сметы).

Итоги сметы

В конце сметы все затраты суммируются. В данном варианте заполнения сметы сначала идет строка затрат в ценах 2001 года. Затем строка с текущими ценами, где учтены все индексы расценок. Потом идет столбец – «Трудозатраты» .

https://www.youtube.com/watch?v=ytpressru

Следующие две строки:

  • СП (сметная прибыль).
  • НР (накладные расходы).

Коэффициенты к ним указаны в расценках. Подробнее о расчете СП можно можно узнать из МДС 81-25.2001, а о расчете НР – из МДС 81-33.2004.

Дальше идут итоги сметы. Суммируется «Итого».

После раздел «Итого» разбивается на элементы затрат.

Идет начисление непредвиденных расходов.

Предлагаем ознакомиться  Расстояния в межевом плане и акте согласования совпадают

Если в смете есть разделы, то итоги сметы складываются из итогов разделов.

Составил (инженер ФИО).

https://www.youtube.com/watch?v=https:accounts.google.comServiceLogin

Проверил (инженер ФИО).
